生產工單報工時

申請免費試用、咨詢電話:400-8352-114

   (一) 工單執行

  注釋

  工單分派到特定工人后工人需要到倉管處根據領料單領料,工單執行過程中每天收集工時數據。

  工單執行完成后將裝配件入庫。

  如果存在返工產品需要做產成品的返工處理。

  業務說明

  工單分派到特定工人后工人需要到倉管處根據領料單領料,工單執行過程中每天收集工時數據。

  工單執行完成后將裝配件入庫。

  如果存在返工產品需要做產成品的返工處理。

  1. 工單工時收集

  注釋

  工單執行過程中每天收集工時數據。

  業務說明

  工單執行過程中每天收集工時數據。

  操作方法

  路徑:生產管理/工單派工工時錄入

  通過工單編號或者項目編號查詢。






  選定需要錄入工時數據的工單工序后點擊“工時分攤錄入”標簽。

  工時數據錄入需要注意

  Ÿ 分攤模式工序:可以選定多張工單工序錄入。主要包括“開料工”、“電工”和“油漆工”工種。

  Ÿ 非分攤模式工序:只能特定工單工序錄入。包括剩余的所有工種類型。

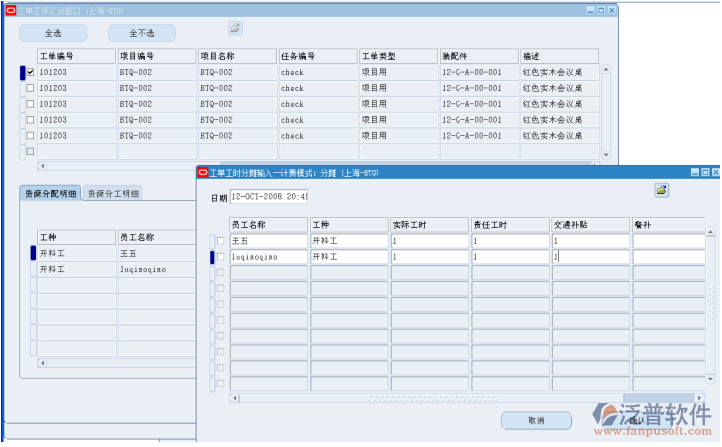

  在彈出的“工單工時分攤錄入”界面中錄入工人的工時、餐補、車補、雜項補貼等信息。錄入點擊“確認”標簽。






  注意

  1) 工時收集日期:為實際責任工時發生時間。如果補錄工時相關事務,需要將日期選擇到對應日期。

  2) 錯誤工時錄入的解決:對于錯誤的工時,若少錄,則繼續錄入正數至實際值。若多錄,則對多錄入部分錄入一筆負數以沖減錯誤的一筆。

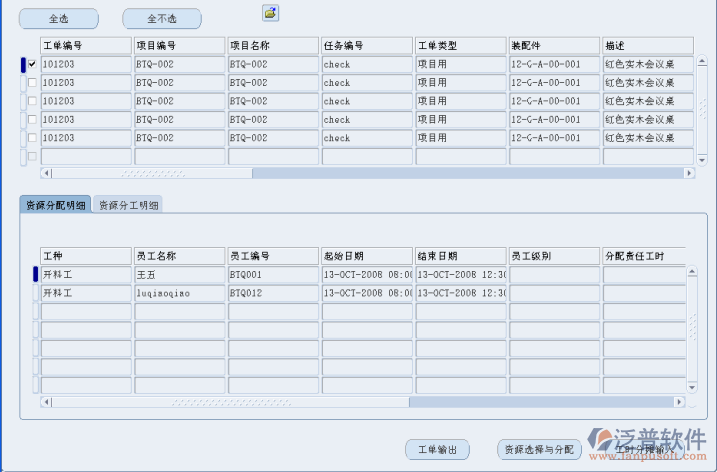

  3) 工單工序下工人的起始結束日期。

  · 當錄入工時的日期在工單中某工人開始日期以前,工時錄入界面中該工人不會顯示,工時不可錄入。

  · 當錄入工時的日期在工單中某工人結束日期以外,工時錄入界面中該工人不會顯示,工時不可錄入。

  因此,如果工單執行過程中有工人提前離開,可以通過該時間控制是否對工人錄入工時。

  4) 工單工序預算責任小時控制.

  · 工單派工界面中,分配給工人的累計責任制小時不能超過預算責任制小時,超過時不允許保存數據。

  · 工單的預算責任小時調整只能在“工單需求調整--責任工時調整”界面中進行。
